成本核算管理是項目精細化管理的突出環節,是提升管理效益的重要手段。近年來,公司黨委以“精”字為要,從“細”處落腳,在“管”上發力,提升全員成本核算意識和全流程核算管理水平,將精細化管理要求內化于心、外化于行、固化于制,不斷提升項目創效能力。
淮崗嘉園安置房C區項目位于蚌埠市仇崗村東南側,施工總建筑面積為174970平方米,合同工期900日歷天,采用裝配式結構,共13棟安置住宅,其中包括3棟26層住宅、2棟23層住宅、8棟18層住宅,共計1072套。項目克服現場施工條件差等諸多困難,通過一系列創新舉措,在成本管理方面取得顯著成效,為項目順利推進奠定堅實基礎。
▼因地制宜 節約成本

項目辦公區和生活區的選址經過精心考量,設置在C地塊西側,既不占用各地塊紅線及規劃道路紅線、避免二次搬遷成本,又利用現場地形就地挖高填低,將項目部建成臺階狀,降低土方挖填成本。此外,項目充分利用瞰云臺項目的舊彩板房,以淮崗嘉園宿舍為例,使用舊彩板房成本僅4.47萬元,相比新建彩板房節省約15萬元。
▼迎難而上 縮短工期

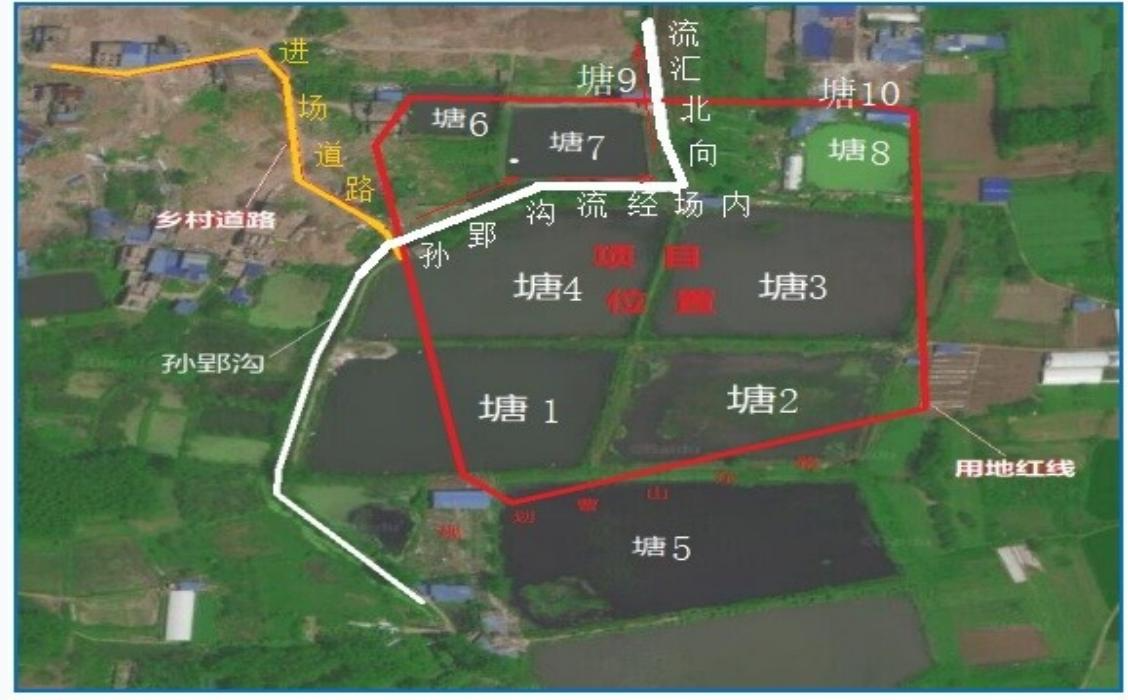

面對魚塘地貌場地,項目團隊依據土質預估土方量,提前招標,在施工許可證下發前完成清淤,節省合同工期。主體及裝飾施工階段,依據工作面組織班組交叉作業,利用門禁考勤系統監控人員到崗,每日召開生產調度會,對照分項工程計劃糾偏,確保工期可控。針對開工滯后,分公司及時調整管理團隊,配備核算人員,簽訂責任書,通過定期成本分析會與制度學習,形成全員成本管控氛圍。
▼集思廣益 優選方案

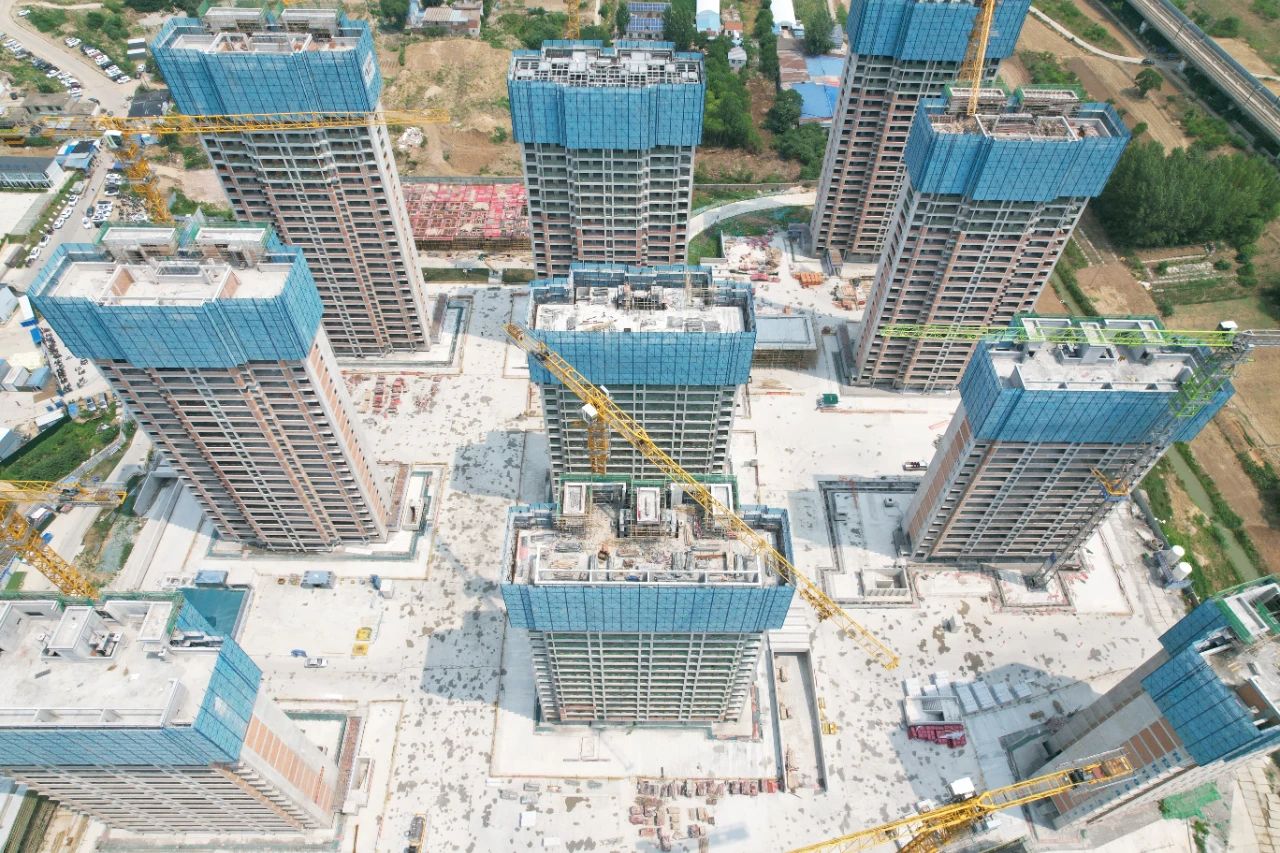

項目策劃階段,經多輪研討確定最優方案。采用爬架替代懸挑鋼管腳手架,提升安全系數與文明施工形象,樓棟封頂后可快速拆除塔吊,節約租賃費用;以井道電梯替換人貨電梯,節省設備基礎等費用,減少操作司機,節約工期約1個月;使用可周轉預制砂漿罐基礎,合理規劃塔吊布置減少2臺租賃;將臨時水電線路懸吊在車庫頂板下降低損壞風險,車庫板塊跳倉澆筑減少后澆帶,提升施工速度并降低滲水風險。
▼精細管理 提前預警

成本合約部每月提前進行設備租賃工期預警,工期過半后按周預警,確保塔吊、井道電梯等設備在合同工期內使用并退場。在砼材料使用上,施工現場負責人需填報詳細的砼澆筑流程表,準確計算需求量,出現虧方時可追溯責任,有效避免材料浪費。2024年項目計劃完成產值約2.39億元,實際完成產值約3.02億元,產值完成率126%。通過系列成本優化措施,項目共節約成本約835萬元。
未來,項目團隊將持續深化成本核算管理,為后續項目積累更多寶貴經驗,推動建筑行業高質量發展。
