5月3日7:19,隨著云南省調最后一道復電指令下達,5分鐘后,恒遠公司13臺發電機組轟鳴重啟,標志著歷時18天的電網應急搶修戰役取得全面勝利。

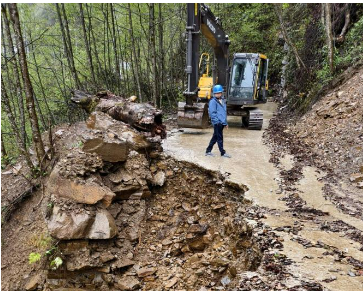

春節后持續強降雪疊加春汛影響,云南電網220kV丹蘭線# 78塔基突發重大地質災害——塔基下方山體出現滑坡帶,直接威脅滇西北水電外送大動脈安全。經評估,若倒塔事故發生,將導致貢山縣域全域負荷失電,并危及沿線3個縣區共15萬人口的涉電安全。云南電網公司聯合怒江供電局立即啟動電網橙色預警,恒遠公司同步進入戰時保供狀態。

根據地質災害處置方案,恒遠公司需配合完成220kV丹蘭線改遷工程,所有水電站全部停機檢修。4月15日7:52,第一道停機令下達,開始停電操作,經過110多道調度操作令的執行,4月16日9:16,經13個小時24分鐘的有序操作,恒遠公司13臺機組及所有變配電設備全部按下“暫停鍵”進入“檢修態”。檢修期間,累計停機達407小時32分鐘,損失發電量達9087萬千瓦時。

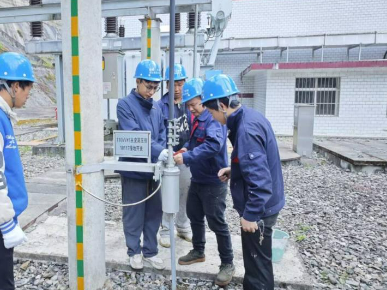

為減少損失,恒遠公司全體干部職工30余人,分4個班次,以5級電站為基礎,迅速投入到發電設備和電站水工建筑物的檢查、檢修和維護保養工作中。他們擦亮了設備、清理了隧道、清除了樹障、消除了缺陷、排查了隱患,累計完成30余項設備消缺,清理引水隧洞達18.5公里,檢修效率提升50%,同時,利用無人機巡檢系統排查線路隱患,為巡檢路途提供智能導航。

5月2日21:48,恒遠公司接到來電通知,準備開展220kV丹蘭線的新投操作。當日22:48,云南省調第一道復電操作令下達,開啟復電,9個小時38分鐘后,100多條調度指令全部操作完畢,5月3日7:24,恒遠公司正式重啟發電,當日發電量達95.7萬千萬時。
